Bf. Gramatneusiedl
Europten wurde im Sommer 2022 von der ÖBB mit der Erneuerung und Erweiterung der Oberleitungsanlage im Bf. Gramatneusiedl beauftragt. Im Zuge des Projektes sind sowohl bestehende Kettenwerke und Leitungen auf neu gestellte Maste zu übernehmen als auch Bestandsanlagen abzutragen und neue Oberleitungsanlagen zu errichten.

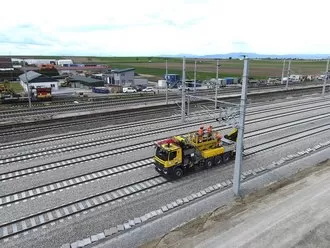

Die Tätigkeiten an der Oberleitungsanlage starteten im September 2022 mit Vormontagearbeiten auf Gleis 1.
Nach Inbetriebnahme der Lufttrennungen und der Übernahme der bestehenden Kettenwerke auf die neu gestellen Maste konnte der Abtrag der Bestandsanlage starten. Anschließend sind 17 km Kettenwerk der Type 1.1, 1.2 und 1.3 und 25 km Leitungen neu aufzulegen.
Die Fertigstellung der Oberleitungsanlage des Bf. Gramatneusiedl ist für Dezember 2024 geplant.
Projektkennzahlen
ProjektbereichFahrleitung AT/CH/SI
Projektstart
09.2022
Projektende
12.2024
Auftraggeber
ÖBB Infrastruktur AG
Kennzahlen
4,63 km Kettenwerk Type 1.1
6,08 km Kettenwerk Type 1.2 6,98 km Kettenwerk Type 1.3
25 km Leitung- und Rückleiter
Kontakt
Gerald Ulrich
Geschäftsbereichsleiter
